7月14日凌晨05时30分,G42沪蓉高速K206+950段及丹阳东互通匝道区域,夜色尚未完全褪去,车流渐稀。此时,江苏省交通综合执法局宁沪支队第二大队执法人员的身影已准时出现在施工现场,与镇江交警高速一大队的警力汇合:一场关乎能源动脉安全延伸与高速公路大动脉畅通的关键协同作战,在熹微晨光中悄然启动。

这项跨越工程是江苏扬州~镇江直流输电二期工程邵庄~陵口±200kV直流线路(江南段)建设的关键一环。面对近期潜在台风影响,安全成为首要考量。7月8日,宁沪支队第二大队召集国家电网江苏省电力有限公司镇江供电分公司、施工单位徐州送变电有限公司、交通组织单位江苏苏环交通工程有限公司、镇江交警高速一大队及江苏宁沪高速公路股份有限公司宁镇管理处,提前周密部署、果断决策:避开台风天气窗口,并优化施工方案——以更安全的“封网”技术替代原计划的跨线架方案,为工程加上“双保险”。

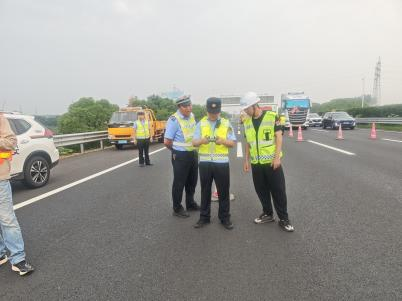

现场,交通执法人员与交警对江苏苏环交通工程有限公司设置的作业区展开严格检查,每一处警示标识、安全锥桶的摆放都关乎万千过往车辆的安全。06时00分,交通管制指令精准下达:南京方向K205+800、上海方向K207+100及丹阳东收费站区域同步启动管控。所有参与方严阵以待,确保施工区域成为防护严密的“安全岛”。15分钟后,6时15分,两条跨越通道上空,共计16根关键的施工导引绳已如精准编织的安全之网,稳稳架设完毕。从布控到完工,全程仅45分钟,效率背后是前期预案的扎实与现场执行的默契。
此次施工在多方力量精密配合下顺利完成。施工方不仅成功规避了恶劣天气风险,更以创新的“封网”技术为复杂环境下的跨高速电力施工提供了安全新范本。这条正在延伸的±200kV能源动脉,其每一次安全跨越,都承载着区域高质量发展的澎湃动能。从方案优化到凌晨的协同攻坚,每一次精准操作,都是对重大工程安全与效率的生动诠释。
